机房改造主要工作内容:
设备迁移子系统 | 1. 2层弱电机房机柜及网络设备迁移至3层弱电机房 2. 国家开放大学机房托管的服务器及存储设备迁移至3层弱电机房 |
空调子系统 | 1. 3层弱电机房空调拆除 2. 安装调试新购置的空调 |
UPS子系统 | 安装调试UPS供电系统,包括UPS不间断电源,UPS电池,电池空开和漏电开关的安装调试 |
消防子系统 | 安装调试消防子系统,包括光电感烟火灾探测器,火灾声光警报器,总线短路保护器,火灾报警控制器/消防联动控制器,电池,单瓶式柜式灭火装置及灭火剂的安装调试 |
动环监控子系统 | 安装动环监控子系统,包括WEB组态触摸屏,HBC可编程控制器控制箱,漏水探测器,光电式烟感传感器,壁挂式温湿度变送器,漏水数据线,烟感数据线的安装调试 |
综合布线子系统 | 3层弱电机房机柜拆除,设备拆除;清除灰尘,数据配线架,电话配线架的更新,金属理线器的安装,各类设备上架安装,线路端接,线路测试,线路理线,线路标识。 |
网络设备软配置 | 核心交换机配置变更 |
项目实施步骤和标准依据介绍:
现场勘查、核对需要监控的系统,完成方案设计
安装WEB组态触摸屏,HBC可编程控制器控制箱,对漏水探测器,光电式烟感传感器,壁挂式温湿度变送器信号进行处理。
逐一对监测的各点进行调试,捕捉信号并显示。之后进行联合调试,确保实现全部系统功能。
机柜内安装数据配线架,理线器和电话配线架,
水平铜缆布设:水平子系统为超五类非屏蔽系统,要求所用缆线、模块、配线架和跳线均为同厂商的超五类非屏蔽产品。水平线缆须采用低烟无卤(LSOH)型线缆。
为保证工程质量,要求所有双绞线自配线架至信息模块中间不得有断点或任何方式的接续。
需对所有水平及主干光纤、线缆须作百分百的测试。测试按GBT/T 50312-2000标准进行。性能测试模型的测试结果满足国标GBT/T 50312-2000指标要求。
1. 缆线终端安装要求
l 对绞电缆与插接件连接应认准线号、线位色标,不得颠倒和错接;
l 端接时,每对对绞线应保持扭绞状态,扭绞松开长度不大于13mm;
l 线缆与配线架端接处, 要有线缆托架, 保证线缆弯曲半径的要求;
l 缆线终结后,应有余量。交接间、设备间对绞线缆预留长度宜为0.5-1.0m;
2. 布线系统的认证测试
测试标准:
l GB/50312-2007综合布线系统工程验收规范;
l EIA/TIA 568B;
l ISO/IEC 11801:2002。
测试参数:
l 特性阻抗;
l 电缆长度;
l 最大衰减值;
l 近端串音衰耗;
l 相邻线对综合近端串扰;
l ACR值;
l 结构回损;
l 远端串音衰耗;
l 相邻线对综合远端串扰;
l 延迟和延迟偏差。
测试方法:使用FLUKE4000(或更高等级)的性能测试仪对配线(水平)子系统进行100%的测试。
项目完成后现场效果图:
动环控制部分

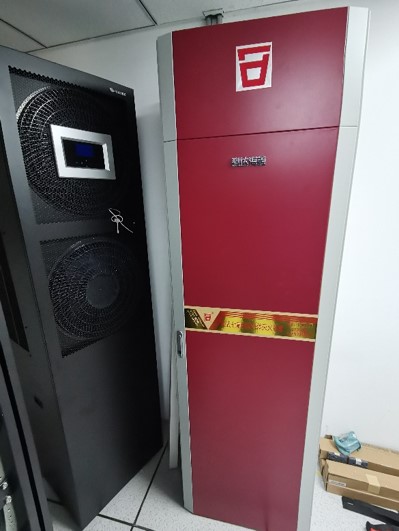

机柜迁移弱电工程
气体灭火装置
